Sabart: un chantier inédit pour ERDF

Crédit photo: ERDF Ariège

Nouveau chantier inédit pour ERDF, sur les hauteurs de l’ancien site Pechiney de Sabart à Tarascon sur Ariège.

L’imposante conduite forcée qui alimente l’usine électrique de Sabart va être entièrement refaite. Afin de travailler en toute sécurité, les responsables EDF du Groupe d’Exploitation Hydraulique Aude Ariège, ont demandé à ERDF d’enfouir un réseau moyenne tension gênant à la bonne marche des travaux.

Le groupe ingénierie de l’Agence Ariège a étudié cette demande et a choisi une technique de fonçage en pleine roche pour enfouir ce réseau 20 000 volts.

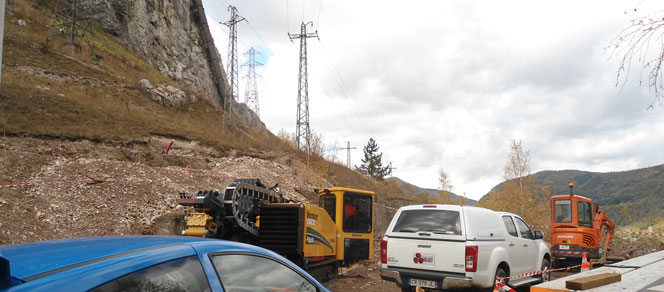

L’entreprise Toulouse Forage est à pied d’œuvre pour guider un câble électrique à 13 m sous la roche sur une longueur d’environ 300 m.

Une machine venue tout droit de Belgique va durant quelques jours creuser une veine d’une trentaine de centimètres de diamètre au rythme de 3 m toutes les deux heures environ.

Le produit miracle qui aide à la bonne réalisation de cette opération s’appelle la bentonite. Il s’agit d’un mélange d’argile et d’eau sous pression qui aide à pulvériser la roche de façon à ce qu’elle soit extraite sous forme de sable.

En surface des techniciens dirigent le forage grâce à des sondes placées sur la tête de forage qui envoient des informations sur l’avancée du perçage et sur le tracé à suivre.

Michel Rougé chargé d’affaire au groupe ingénierie ERDF Ariège, connait parfaitement cette méthode d’enfouissement.

«Anciennement basé à Carcassonne, j’ai utilisé cette technique de forage dans la cité. Un chantier exceptionnel qui s’est passé sans trop d’encombres.

Dans le département, suite aux nombreux travaux réalisés avec le PEIM (Programme exceptionnel d’Investissement et de Maintenance), nous avons eu recours à cette technique notamment pour passer sur la rivière Ariège au niveau de Mercus Garrabet
».

Les travaux de Sabart doivent durer encore quelques jours. Côté ERDF, la dépose de l’ancienne ligne aérienne doit se faire en suivant afin de ne pas retarder les travaux du GEH Aude Ariège qui va ainsi pouvoir intervenir sur la conduite forcée sans risque électrique à proximité.

Source: ERDF Ariège
